试题四(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】

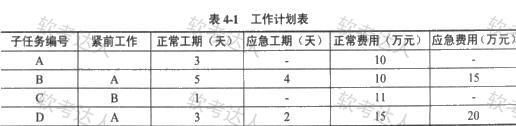

陈诚是某品牌公司的项目经理,有着丰富的项目管理经验,最近负责某电子商务系统开发的项目管理工作。该项目经过工作分解后,子任务已经明确。为了更好地对该项目的开发过程进行监控,保证项目顺利完成,陈诚拟采用网络计划技术对项目进度进行管理。经过分析,陈诚得到了一张工作计划表,如表4-1所示。
事件1:陈诚的工作计划得到了公司的认可,但是项目建设方(甲方)提出,因该项目涉及融资,希望建设工期能够提前2天,并可额外支付9万元的项目款。

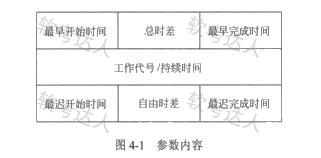

事件2:陈诚将修改后的项目计划上报给了公司,公司请财务部估算项目的利润。说明:为了表明各活动之间的逻辑关系,计算工期,有关属性用图4-1表示。
【问题1】(4分)
任务D与任务B是(1)依赖关系,任务F是任务H的(2)依赖关系。
(1)和(2)备选答案:
A.并行 B.紧后 C.紧前
任务G的最早开始时间为(3),任务C的总时差为(4)。
【问题2】(5分)
运用网络图、各活动的工期、最早开始时间、最晚开始时间、最早结束时间、最晚结束时间、时差等相关知识,确定该项目的关键路径为A—(5)—(6)一(7)—(8)。
项目完成总工期为(9)天。
【问题3】(6分)
在事件1中,总工期需要缩短2天,应选择(10)上的活动进行压缩。在满足建设方的工期要求时,要尽量节省费用,应首先选择(11)的任务(12)的活动进行压缩,然后选择任务(13)的活动进行压缩。
(10)、(11)的备选答案:
A. 关键路径
B.非关键工作
C. 正常费用最低
D.单位时间赶工(应急)成本最低
因此,综合事件1和事件2,项目缩短工期2天会增加赶工(应急)成本(14)万元,最终项目的利润可增加(15)万元。
