一、试题部分
1.试题一(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸(答题纸略)的对应栏内。
【说明】

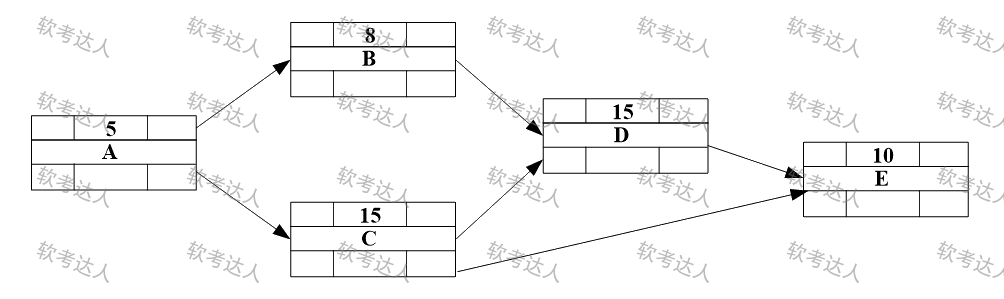

下图为某项目主要工作的单代号网络图,工期以工作日为单位。

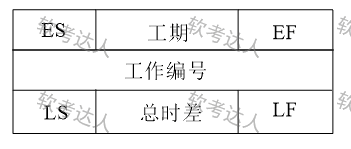

工作节点图例如下:
【问题2】(6分)
请找出该网络图的关键路径,分别计算工作B、工作C的总时差和自由时差,说明此网络工程的关键部分能否在40个工作日内完成,并说明具体原因。
