试题二(20分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】

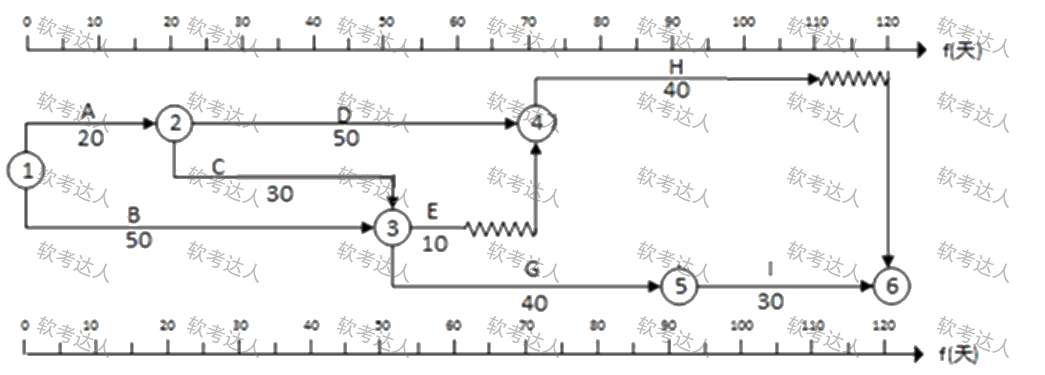

已知某信息工程顶目由A、B、C、D、E、G、H、I八个活动构成,项目工期要求为100天。顶目组根据初步历时估算、各活动间逻辑关系得出的初步进度计划网络图如下图所示(箭线下方为活动历时)。
【问题1】(11分)
( )请给出该顶目初步进度计划的关键路径和工期。
( )该顶目进度计划如要满足工期要求,可能需要压缩的活动都有哪些?
( )若项目组将I压缩至10天,H压缩至3 0天,是否可满足工期要求?此时项目关键路径如何变化。
