题目

2022.11试题二(22分)

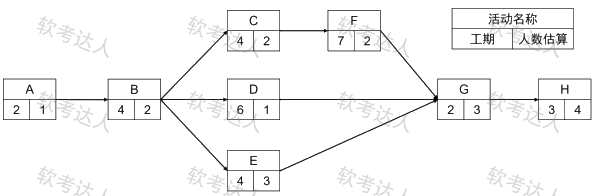

某项目的网络资源计划如图所示,已知每位工程师的日均成本为400元/天。



【问题1】(5分)

请计算项目的工期及关键路径,并说明活动E最晩应在哪天开始,依据是什么?

【问题2】(8分)

9日工作结束时,项目组已完成ABC三项工作,D工作完成了三分之一,E工作完成了二分之一,其余工作尚未开展,此时人力资源管理部门统计总人力成本为9800元。

1)请给岀项目此时的挣值:

2)计算此时项目的SVCV,并评价项目当前的进度绩效和成本绩效。

【问题3】(9分)

假设每位工程师均可胜任各项工作,在不影响工期的前提下,可重新安排有关活动的顺序以减少项目所需人数。此种情况下,请按照项目的网络资源计划,画岀项目的时标网络计划图,并判断该项目最少需要多少人?
