题目

2022.05试题二(19分)计算题

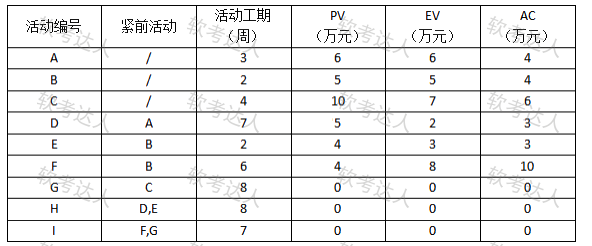

某项目共有9个活动(A-I),总预算BAC为102万元。该项目活动关系、工期和截止到第4周周末的相关项目数据如下表所示:



【问题1】(7分)

结合案例:

1)请绘制项目的双代号网络图。

2)请确定项目的关键路径及工期。

【问题2】(4分)

请计算活动E的自由浮动时间和总浮动时间。

【问题3】(6分)

请判断项目在第4周周末时的进度与成本绩效,并说明原因。

【问题4】(2分)

项目经理认为目前项目出现进度的问题是暂时情况,后期项目会重新回到正轨,请帮助项目经理重新估算项目的总成本。


作答
本题暂不支持做答,请点击“解析“以对比解题思路
答案/解析
