题目

2019.05试题二(17分)计算题

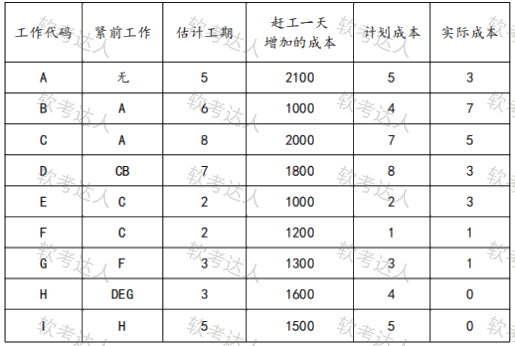

说明:项目经理根据甲方要求评估了项目的工期和成本。项目进行到20天的时候,项目经理对项目开展情况进行了评估,得到各个活动实际花费成本(如下图),此时ABCDF已经完工,E仅完成了二分之一,G仅完成了三分之二,H尚未开工。



【问题1】(6分)

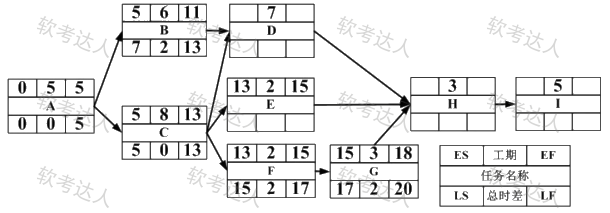

基于以上案例,项目经理得到了代号网络图,请将以下图补充完整。



【问题2】(5分)

基于补充后的网络图:

( )请指出项目的工期、关键路径和活动E的总时差。

( )项目经理现在想通过赶工的方式提前一天完成项目,应该压缩哪个活动最合适?为什么?

【问题3】(6分)

请计算项目当前的PV、EV、AC、CV、SV为并评价项目进度和成本绩效。


作答
本题暂不支持做答,请点击“解析“以对比解题思路
答案/解析
