试题二
【说明】

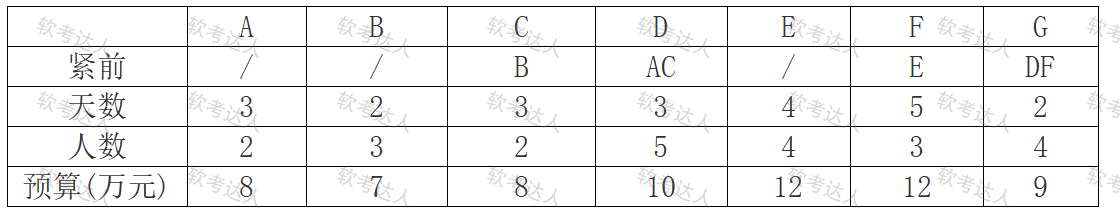

某项目基本情况如下表所示:
项目实施到第9天结束时,项目已花费成本50万元,此时ABC均已完成,D.F各完成75%,G尚未开工。
【问题1】

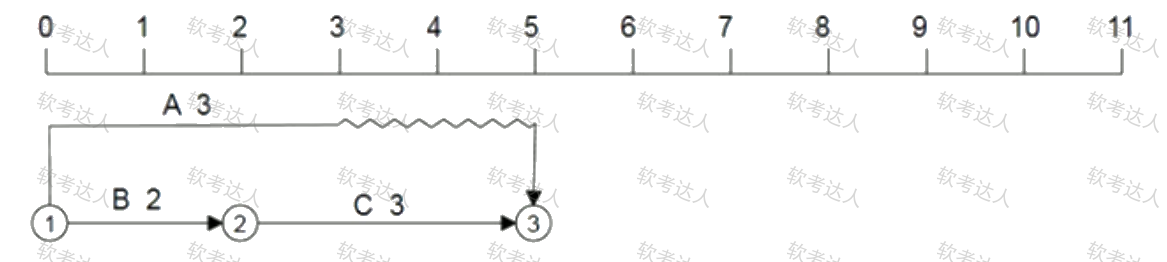

( )根据项目信息,将时标网络图补充完整。
( )根据时标图,写出该项目的关键路径、工期和D活动的总时差和自由时差。
