试题二 (20分)
【说明】

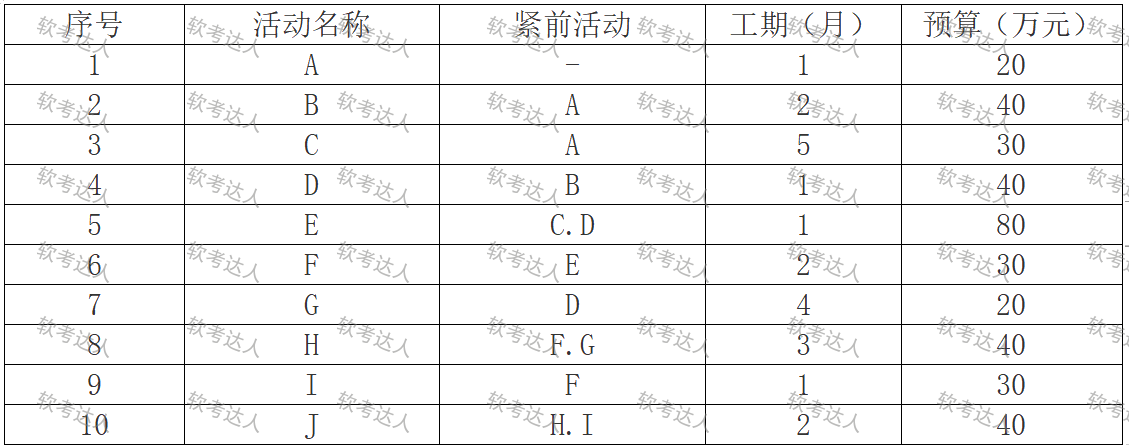

某项目基本情况如下表所示:
【问题3】(8分)
假设预算按各活动的工期平均分配,项目执行到第九个月结束时,项目的实际已发生金额为280万元,活动ABCDEG已经完工,活动F完成了2/3,活动HIJ尚未开工。请计算项目的进度偏差和成本偏差,并判断项目此时的执行绩效。
