试题二(20 分)
阅读下列说明,回答问题 1 至问题 4,将解答填入答案纸的对应栏内。
【说明】

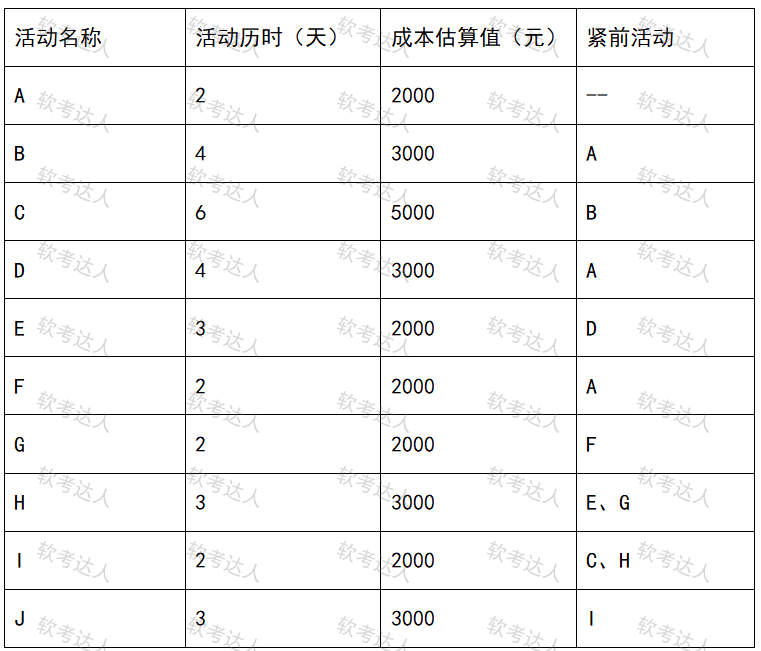

某信息系统项目包含A、B、C、D、E、F、G、H、I、J十个活动,各活动的历时、成本估算值。活动逻辑关系如下表所示:
【问题2】(3分)
项目经理在第9天结束时对项目进度进行统计,发现活动C完成了50%,活动E完成了50%,活动G完成了100%,请判断该项目工期是否受到影响?为什么?
