阅读下列说明,回答问题 1 至问题 3.将解答填入答题纸的对应栏内。

【说明】

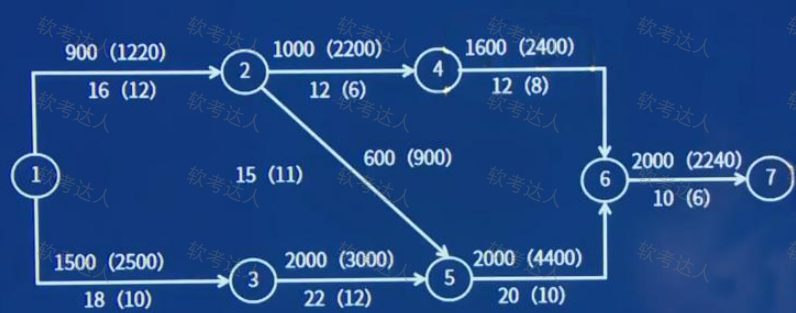

某项目的网络计划如下图所示。箭线上方为:正常时间直接费(最短时间直接费),箭线下方 为: 正常持续时间(最短持续时间)。假定平均每天的间接费为 100 元,时间单位为天。

【问题 1】(4 分)

请找出项目工期及关键路径。

【问题 2】(8 分)

(1)关键活动中,请找出缩短单位时间增加费用最小的活动。

(2)如果只缩短问题(1)中的活动,诮计算该方案下的项目工期及项目总费用。

【问题 3】(13 分)

(1)基于成本最优原则前提下,进度最短的情况。可以针对项目哪些活动赶工?并说明理由。

(2)请计算压缩后的项目工期、关键路径。

(3)计算由于缩短工期,项目总费用的变化情况。
