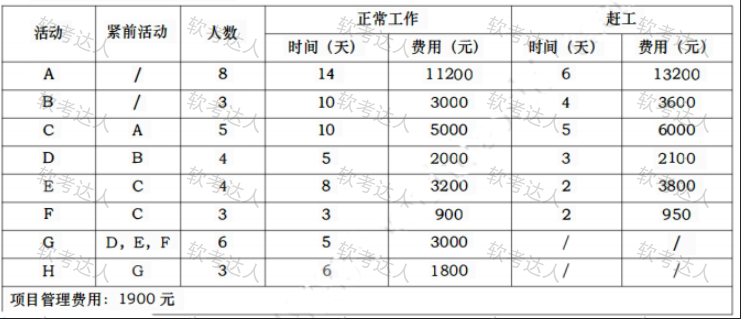

某项目基本信息如下表所示:
【问题 1】 (8 分)
结合案例:
(1)请画出该项目的双代号网络图
(2)计算该项目的关键路径和工期
【问题 2】 (4分)
如果项目人员均为多面手,可以从事任意活动,请 指出项目实施需要的最少人数?请说明原因?
【问题 3】 (6分)
若要求该项目在 36 天内完工,为保证项目能在 36天内完成,且人工费用最低,请按照案例表格中提供的时
间和费用信息,写出哪些活动需要赶工,并计算赶工后增加的总人工费用?
【问题 4】 (7分)
若项目不进行压缩,还按原计划进行,实施到第 25天时,项目经理发现F活动完成了 2/3, E 尚未开始,D
活动已全部完成,假设项目每个活动的预算按照活动工期平均分配,项目已花费总预算的 70%,请计算项目
此时的 PV, EV, AC, SV和 CV,并说明项目的执行绩效。
