【软考达人-回忆版】
第三题:计算题
【说明】

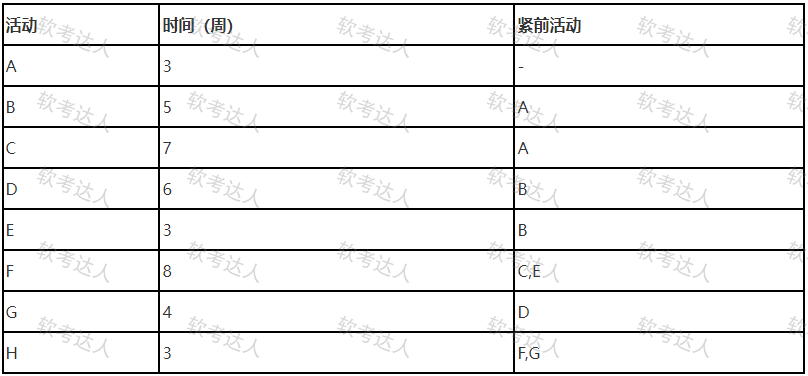

某信息系统项目包含以下8个活动,各活动预计的持续时间、成本估算和资源消耗如下表所示。
【问题】
1、(4分)
写出项目的关键路径,并计算项目的总工期。
2、(6分)
假设对项目原计划进行修改。新计划需要在活动D与活动G之间增加一个活动N,即活动N的紧前活动为D,活动G的紧前活
动为N,活动N的持续时间为3周。请写出新计划下项目的关键路径,并计算新计划下的总工期。
3、(15分)
假设安排两个团队共同完成项目,每个团队都能够独立完成任意活动,一项活动只能由一个团队完成,每个团队同一时间
只能执行一项活动,并且某项活动开始后,团队必须持续到该活动结束后,才能执行其他活动。请问项目是否能按照新计划
按时完工?请继续完成下表的填写。
